近日,华电山东首个抽水蓄能项目——沂源石桥抽水蓄能电站项目成功取得核准批复。
据悉,该电站不仅是华电集团在山东省投资规模最大的单体能源基础设施项目,更承载着区域电网调节与清洁能源消纳的关键使命。
项目总投资达125.2亿元,规划装机容量180万千瓦,选址于山东省淄博市沂源县石桥镇,区位优势显著。

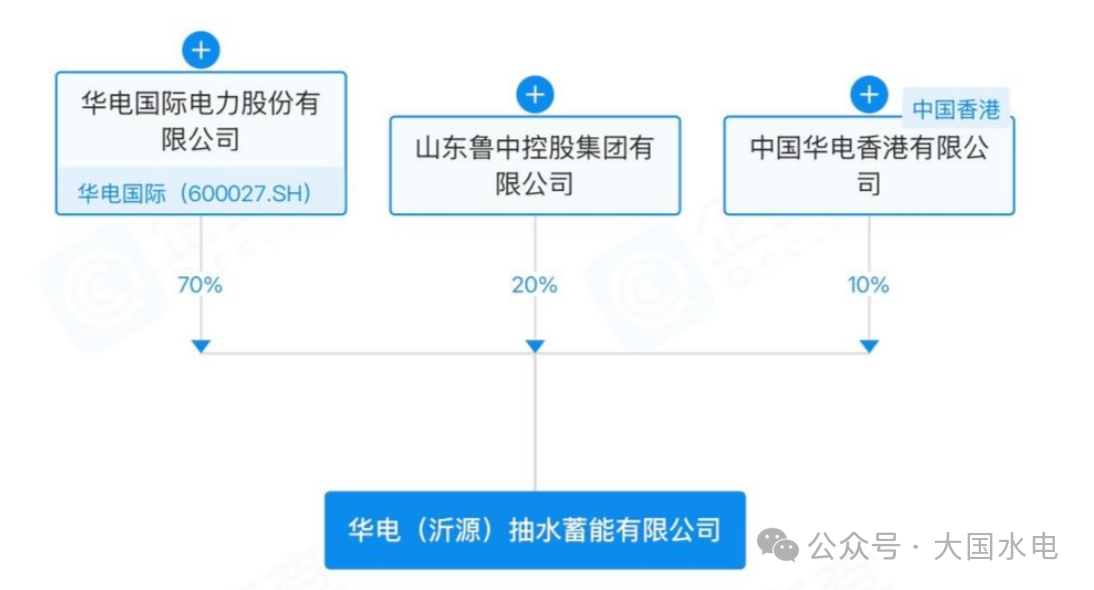

该电站由华电(沂源)抽水蓄能有限公司负责投资、建设与运营。在推进模式上,项目创新采用央地合作机制,由华电国际联合沂源县属国有企业共同投资建设。

这一模式有效融合了中央企业的资金、技术优势与地方政府的协调、政策支持能力,形成了强大的推进合力。
目前,项目已取得一系列阶段性重要突破。
2025年8月,山东省政府正式发布“封库令”,明确了工程征占地范围,为后续征地移民工作奠定了法律基础。

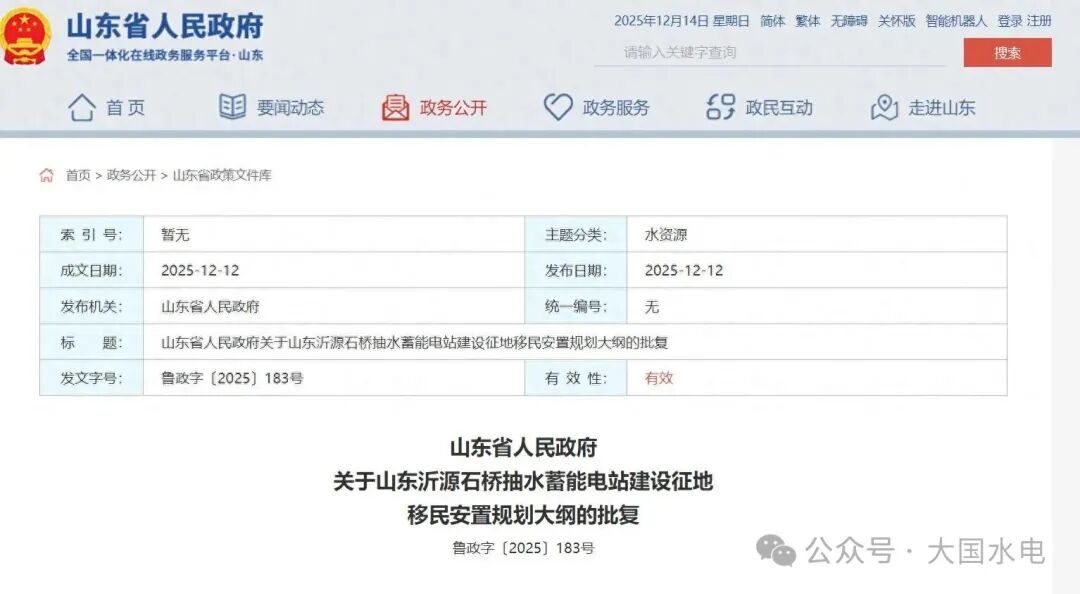

随后,作为关键前置条件的《建设征地移民安置规划大纲》于2025年12月获得山东省政府批复,标志着项目推进中的主要政策障碍得以清除,为工程全面开工铺平了道路。
按照当前规划,项目预计将于2026年进入实质施工阶段,并有望在2030年实现全容量并网投产。
届时,这座巨型“电力粮仓”将正式投入运行,为山东电网的稳定运行与能源结构转型提供坚实支撑。
