2025年12月31日,重庆市发展和改革委员会正式批复同意实施云阳建全抽水蓄能电站500千伏送出工程项目,标志着这一关键电网工程已完成所有核准程序,为后续全面建设奠定了坚实基础。
该项目是云阳建全抽水蓄能电站的重要配套输电工程,旨在确保抽水蓄能电站产生的电力能够高效稳定地接入重庆主网。
项目单位为国网重庆市电力公司,总投资27360万元,建设地点位于万州区、开州区、云阳县。
建设内容为扩建万县变电站500千伏间隔1回以及新建61.8公里500千伏架空线路。

据悉,作为国家“十四五”电力发展规划中的重点开工项目,云阳抽水蓄能电站总装机容量达120万千瓦,总投资约91亿元,是渝东北地区重要的能源基础设施。
主要建设里程碑:
2022年7月,项目可行性研究报告获得审核通过;
2022年8月,建全抽水蓄能电站正式开工;

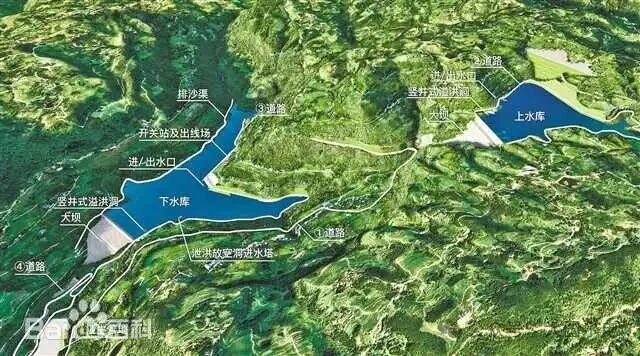

2025年5月,电站建设迎来重大节点——下水库大坝主体填筑实现全面封顶;
截至2025年12月,项目累计完成投资41.07亿元,完成率达48%,整体进度达到52.3%。引水系统已全线贯通,所有洞挖工作完成,上、下水库大坝均填筑到顶。
计划2026年下闸蓄水,2027年6月实现首台机组投产发电。
这条输电走廊的贯通,打通了清洁能源送出的“关键一环”。它不仅服务于电站本身,更如同增强了电网的“主动脉”,能显著优化重庆的能源结构,为区域繁荣与低碳转型提供持久可靠的动力。
